Комплексные проекты

Кран под ключ: от замеров до записи в паспорт

Когда в цехе меняется оборудование, подрядчиков обычно пятеро, а отвечать за стык работ некому. Берём проект целиком: подбор, поставку, монтаж, пусконаладку и документы — по одному договору.

один договор
на весь объём
от обследования
до записи в паспорт
от 12 мес.
гарантия на работы
Монтаж крана: подъём балки, сборка, сдача объекта
Состав работ

Что входит в комплексное решение

Шесть этапов, и каждый заканчивается документом, а не устным «сделано». Любой можно заказать отдельно, но под ключ выходит дешевле: одна мобилизация и один ответственный.

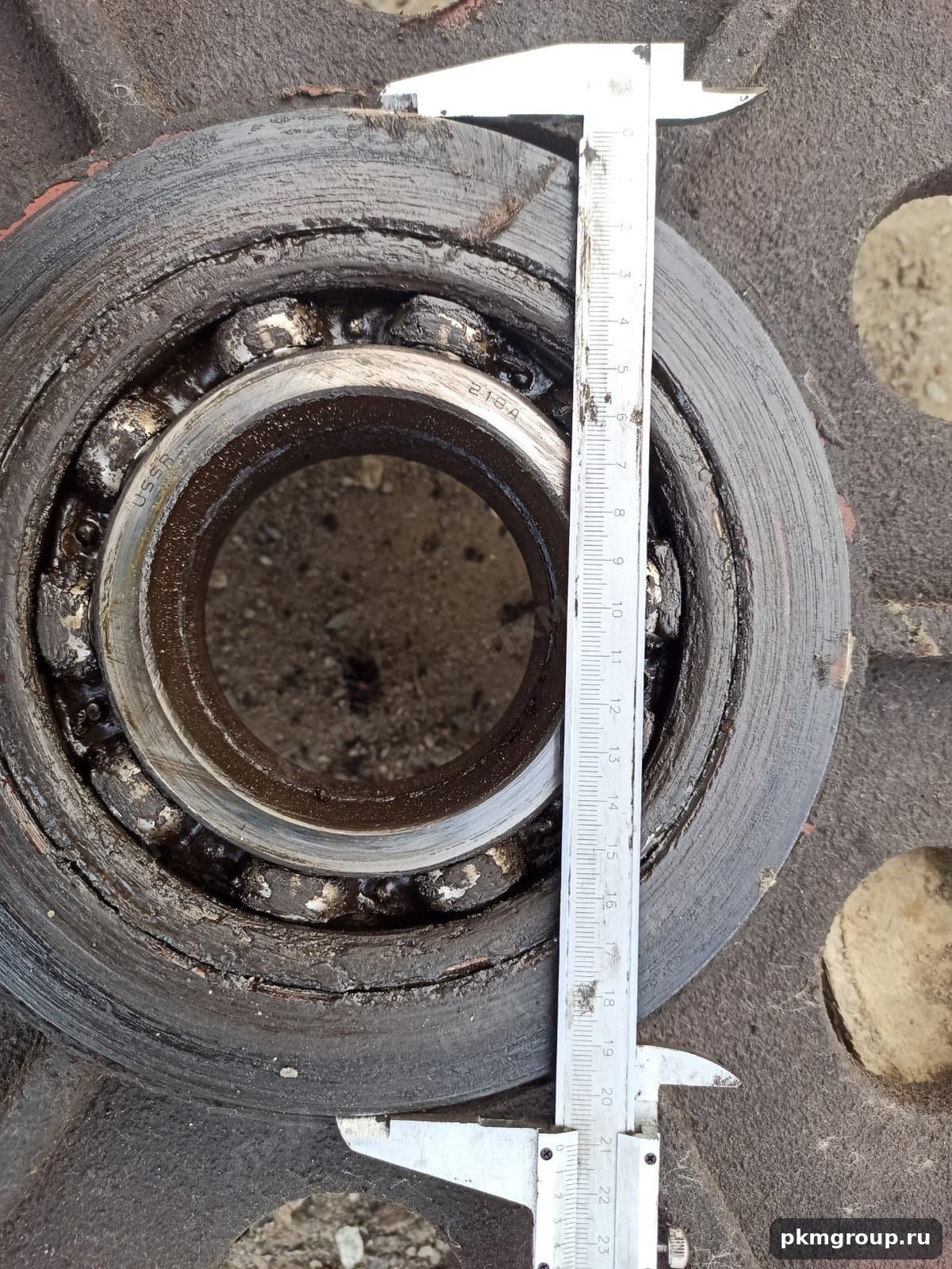

Обследование и замеры

Смотрим цех, пути и питание: что можно использовать, что придётся делать заново.

Заключение и исходные данные для проекта

Подбор и проект

Считаем нагрузки и режим, подбираем кран под технологию, согласуем нагрузки со строителями.

Спецификация и проект производства работ

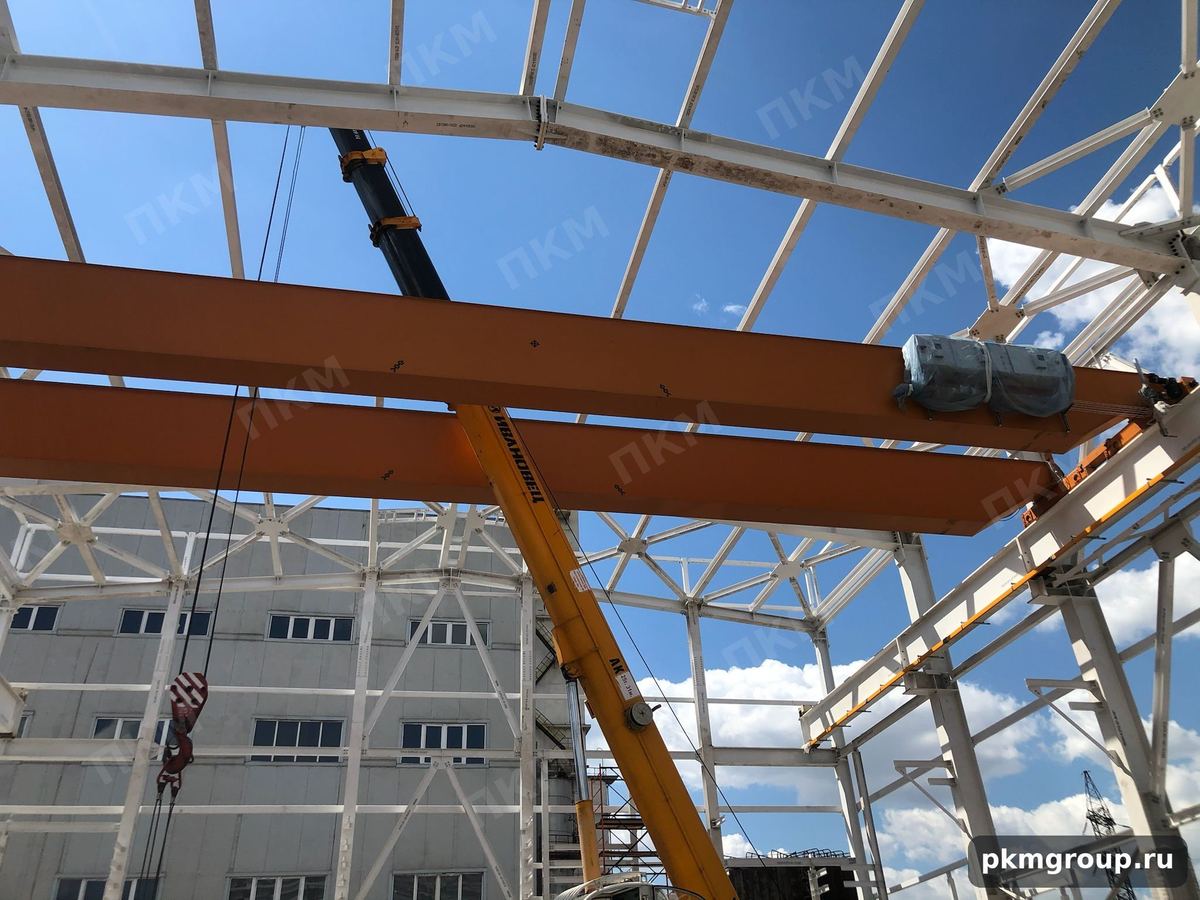

Поставка оборудования

Заказываем, контролируем сроки изготовления, принимаем на площадке по упаковочному листу.

Оборудование на объекте и акты приёмки

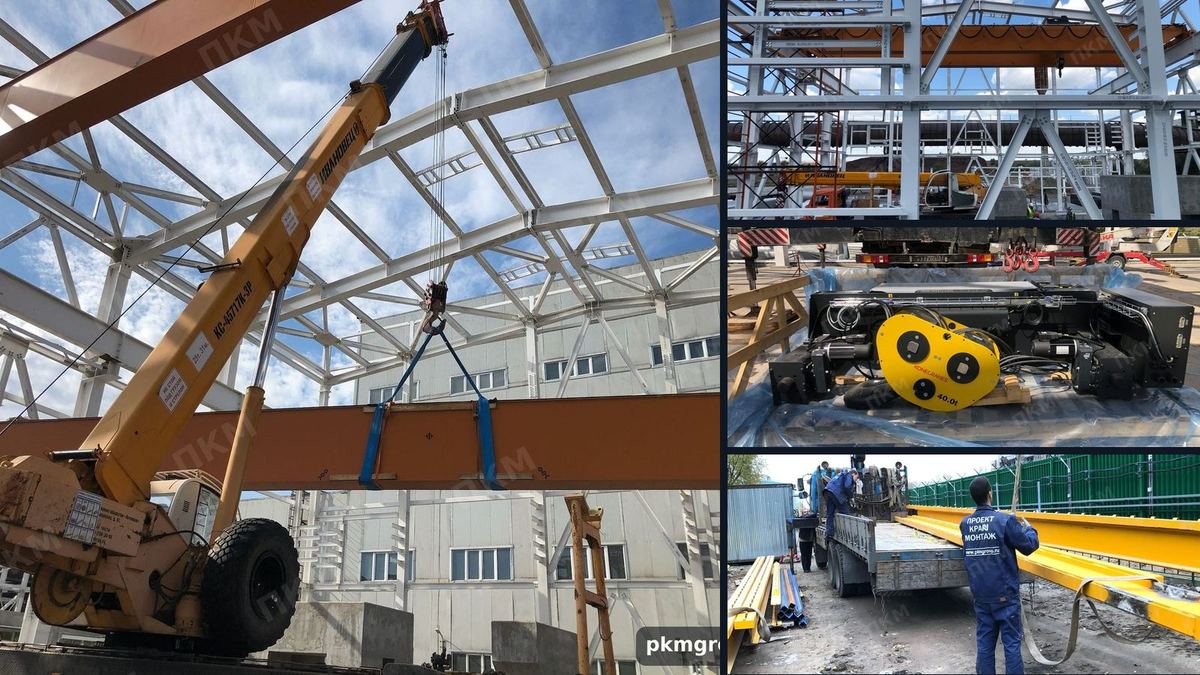

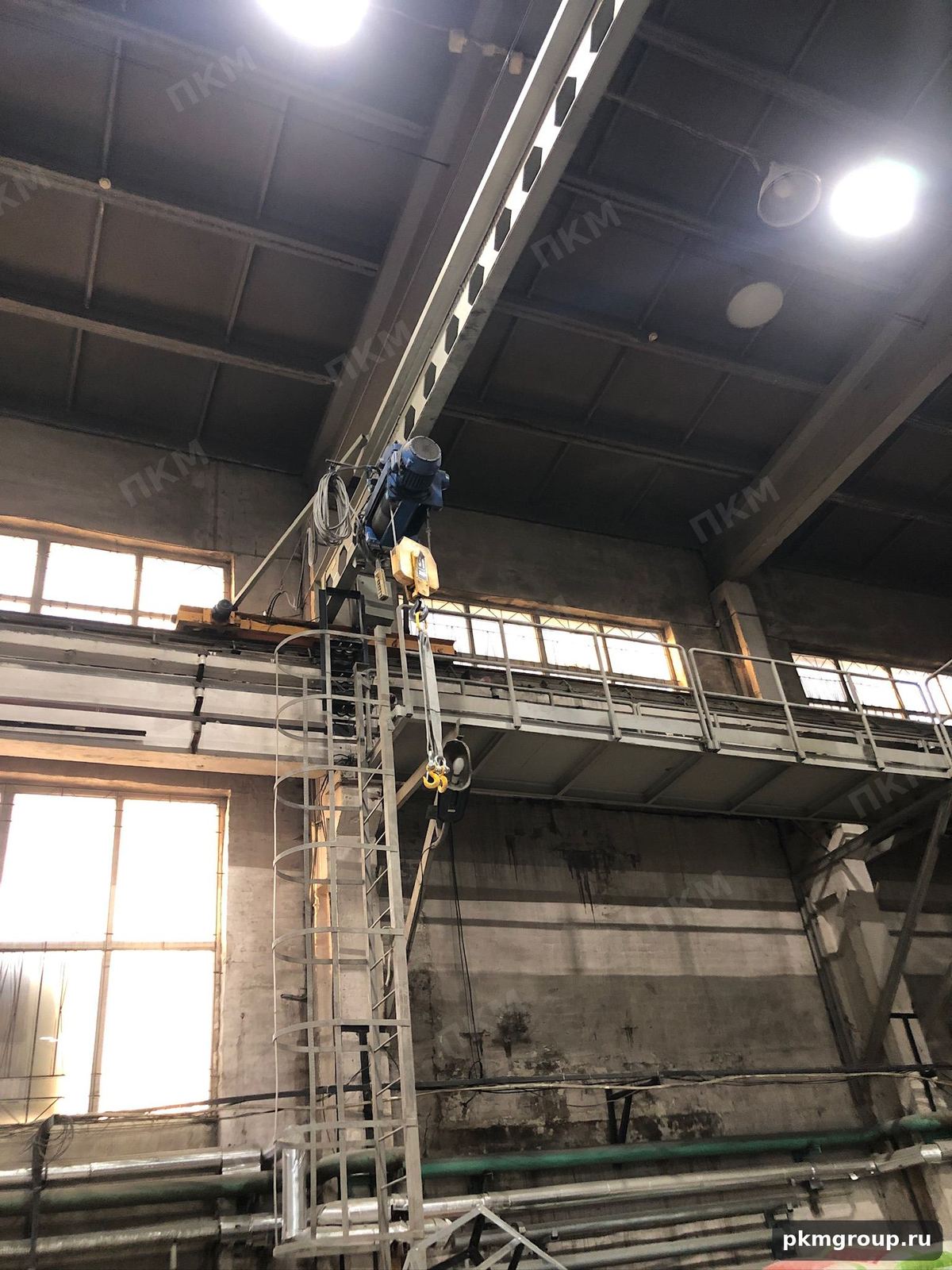

Монтаж и электрика

Сборка внизу, подъём, выверка пути, шкафы, токоподвод и кабельные трассы.

Смонтированный кран и исполнительные схемы

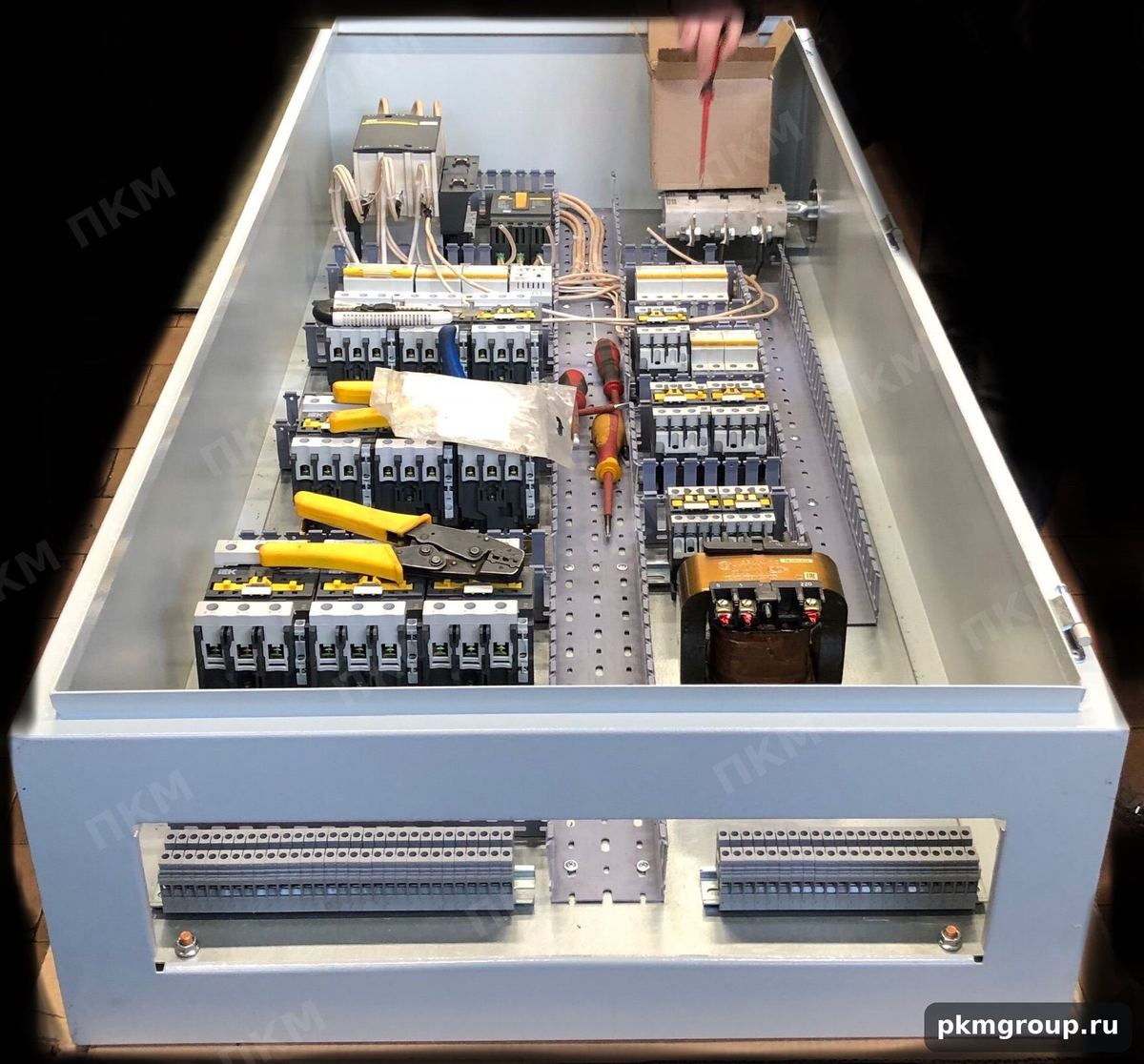

Пусконаладка и испытания

Настройка защит и приводов, статические и динамические испытания грузом.

Протоколы испытаний и наладки

Документы и учёт

Готовим комплект для постановки на учёт и сопровождаем процедуру до записи в паспорт.

Кран в работе с полным пакетом документов
Сценарии

С чем приходят на проект под ключ

Три ситуации, в которых заказчику нужен один подрядчик на весь путь. Выберите свою — покажем состав работ и что влияет на сроки.

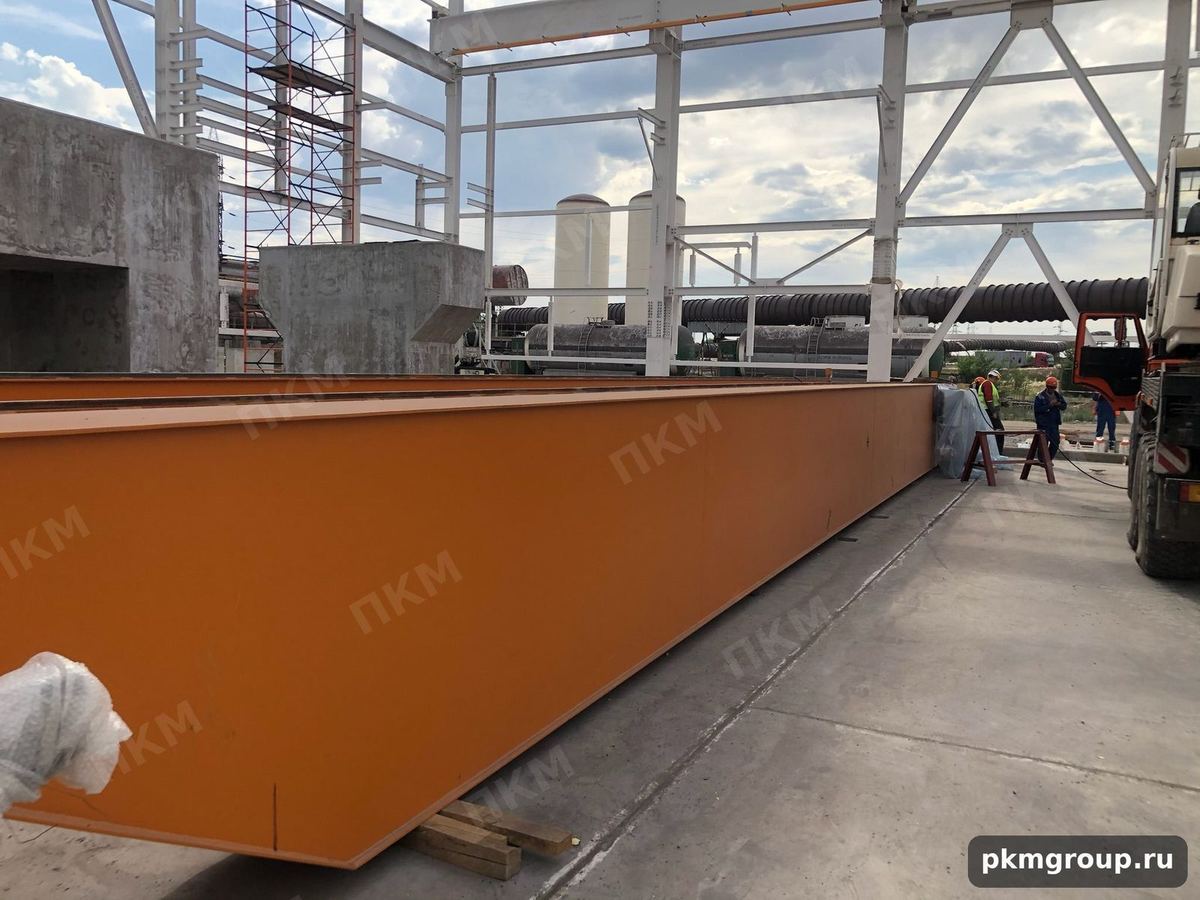

Монтаж главной балки крана в строящемся цехе

Корпус ещё строится, технология известна, а кранов нет. Нужно подобрать оборудование под будущий процесс и успеть смонтировать его до того, как закроют кровлю и заедут станки.

  1. 1Подбор оборудования под технологиюСчитаем грузы, число подъёмов в смену, требуемый пролёт и высоту. На выходе — спецификация с вариантами по цене и сроку поставки.
  2. 2Согласование с проектом зданияСверяем нагрузки на подкрановые балки и закладные детали со строителями: переделывать колонны потом дороже всего.
  3. 3Поставка и приёмка на площадкеПринимаем оборудование по упаковочному листу, проверяем комплектность и организуем хранение до монтажа.
  4. 4Монтаж и пусконаладкаСборка внизу, подъём, выверка пути, электрика, испытания грузом и передача документов.
Что определяет срок
  • Готовность подкрановых балок и закладных деталей
  • Срок поставки самого длинного по изготовлению крана
  • Очередь на площадке: кровля, полы, другие подрядчики
  • Наличие подъезда для автокрана внутри корпуса
Чем заканчивается

Участок запускается вместе с цехом, а не через полгода после сдачи здания. Документы на краны передаются службе главного механика в день сдачи.

Обсудить свой случай
Порядок

Как идёт проект

1
Заявка и предварительный расчёт
Уточняем задачу, даём вилку бюджета и сроков
1–2 рабочих дня
2
Выездной аудит площадки
Замеры, оценка конструкций и электроснабжения
платно либо в счёт договора
3
Проект и смета
Техническое решение, спецификация, раздельная смета
10–20 дней
4
Поставка оборудования
Изготовление или закупка, входной контроль
30–90 дней
5
Монтаж и пусконаладка
Работы на объекте, испытания
15–45 дней
6
Сдача и сервис
Освидетельствование, документы, договор ТО
5–10 дней
Точный расчёт

Опишите объект — соберём проект под ключ

Достаточно сказать, что за производство, какой груз и в каком цехе. Дальше инженер сам составит перечень работ: обследование, проект, поставка, монтаж, пусконаладка и документы.

  • Ответ — в течение одного рабочего дня
  • Смета с разбивкой по узлам и срокам
  • Без обязательств заказывать
Заполните это поле
Заполните это поле
Заполните это поле
Заполните это поле
Как устроено

Из чего складывается проект под ключ

Цепочка одна и та же независимо от масштаба. Нажмите на звено — покажем, что оно получает от предыдущего этапа и что отдаёт дальше.

ОбследованиеЗамеры и дефектация на объекте

Обследование

Снимаем отметки подкрановых балок, фактический пролёт по рельсам, несущую способность колонн и состояние вводного щита.

На входеЦех, технология и пожелание «нужен кран»
На выходеИсходные данные, с которыми можно считать
Из практики

Четыре ошибки, из-за которых проект дорожает

Это не редкие случаи, а то, с чем мы сталкиваемся на чужих объектах чаще всего. Раскройте карточку — покажем, как этого избежать.

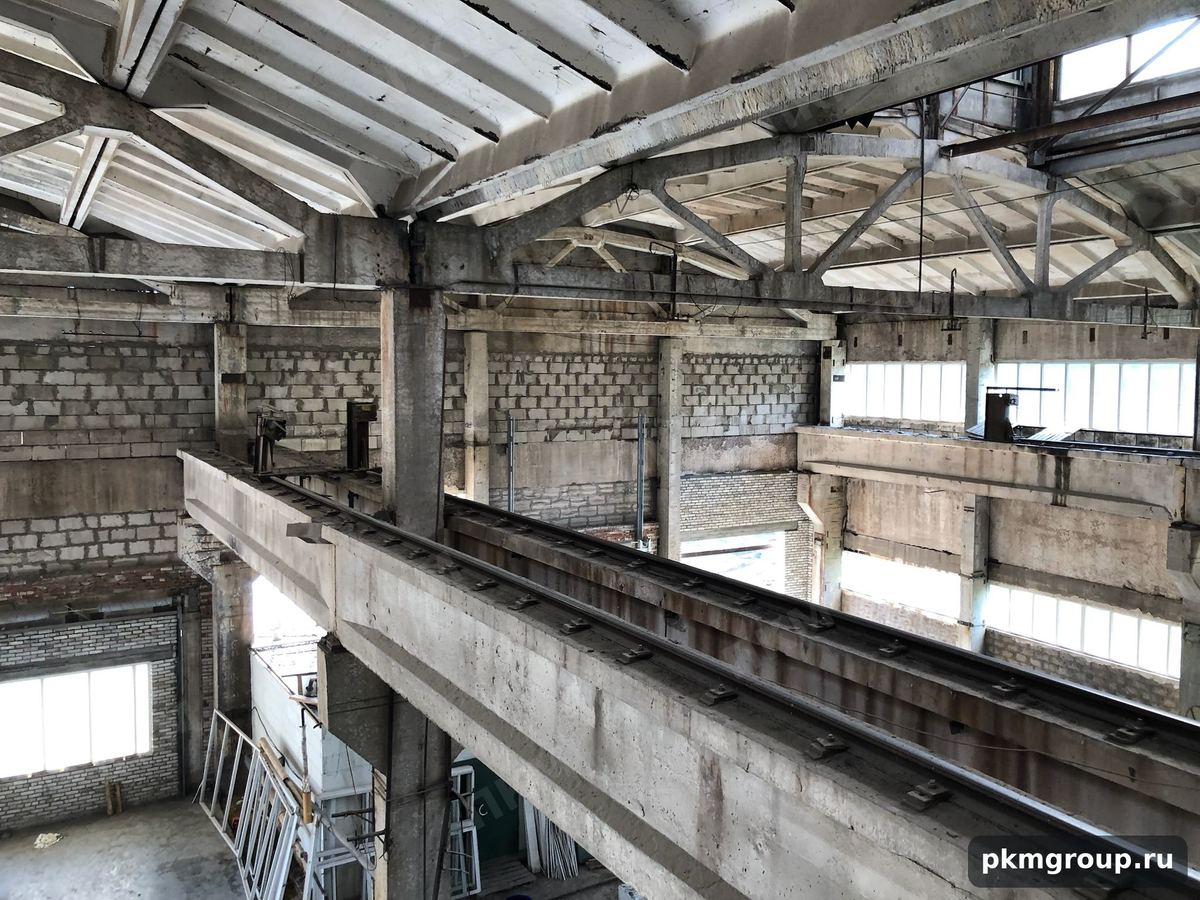

Кран заказали раньше, чем посчитали путь

Кран заказали раньше, чем посчитали путь

Кран приходит, а подкрановые балки под него не рассчитаны.

Как делаем мы

Дальше два варианта: усиливать конструкции по факту или менять оборудование на более лёгкое. И то и другое дороже, чем обследование и расчёт на старте. Поэтому нагрузки мы считаем до заказа и согласуем со строителями, пока колонны ещё можно поправить на бумаге.

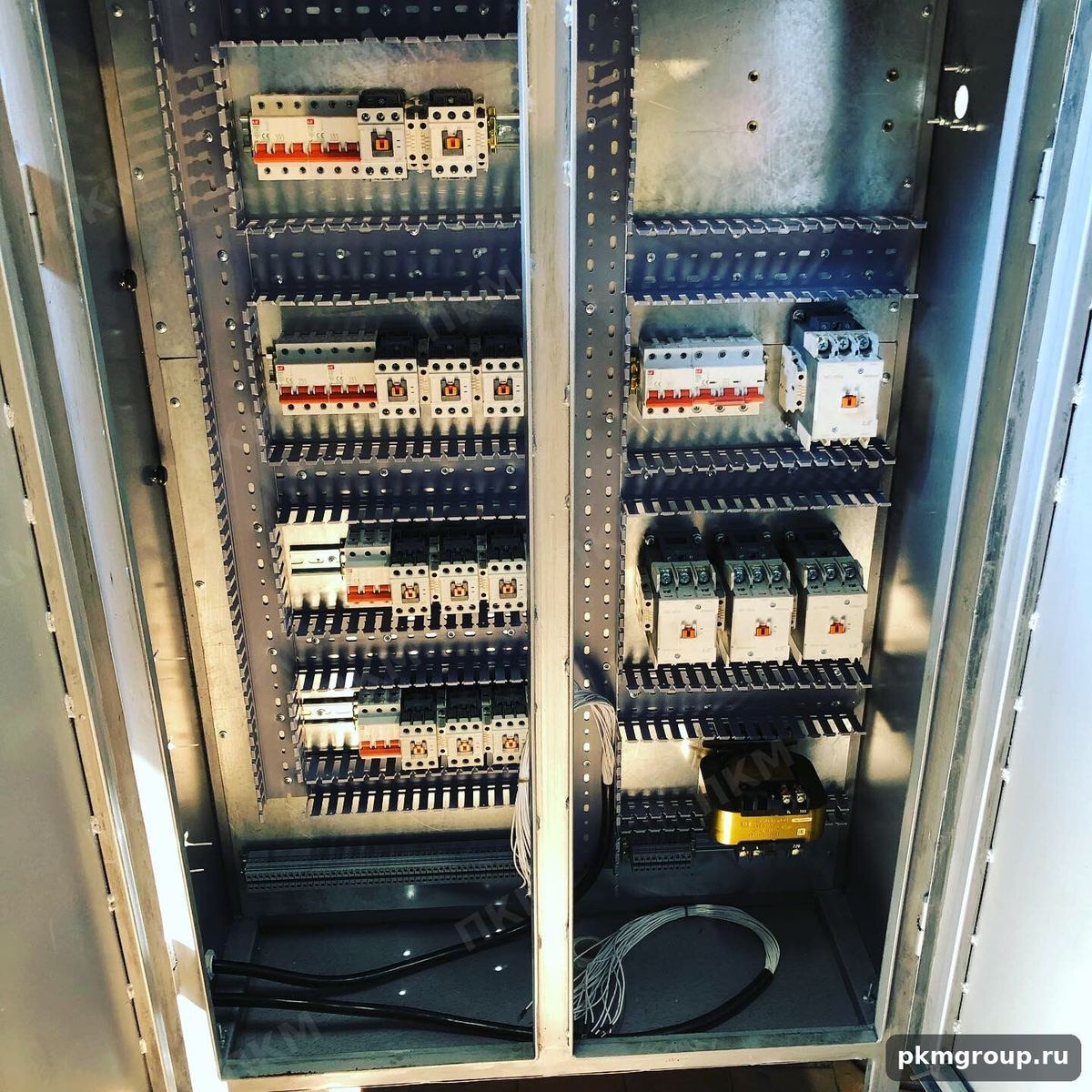

Питание закладывали без запаса

Питание закладывали без запаса

Пусковые токи кранового привода просаживают сеть участка.

Как делаем мы

Просадка в дальнем конце пролёта — это не «кран плохой», а сеть, посчитанная под старую нагрузку. Питание считаем на этапе проекта: сечение кабеля, вводной аппарат, необходимость частотного привода вместо прямого пуска.

Обследование пропустили ради экономии

Обследование пропустили ради экономии

Смета считается по словам, а не по фактическим отметкам.

Как делаем мы

На площадке выясняется, что пролёт не совпадает с паспортным, путь разошёлся, а закладных нет. Работы вырастают вдвое, и это уже не «дополнительное соглашение на пару процентов». День работы инженера стоит дешевле любой такой переделки.

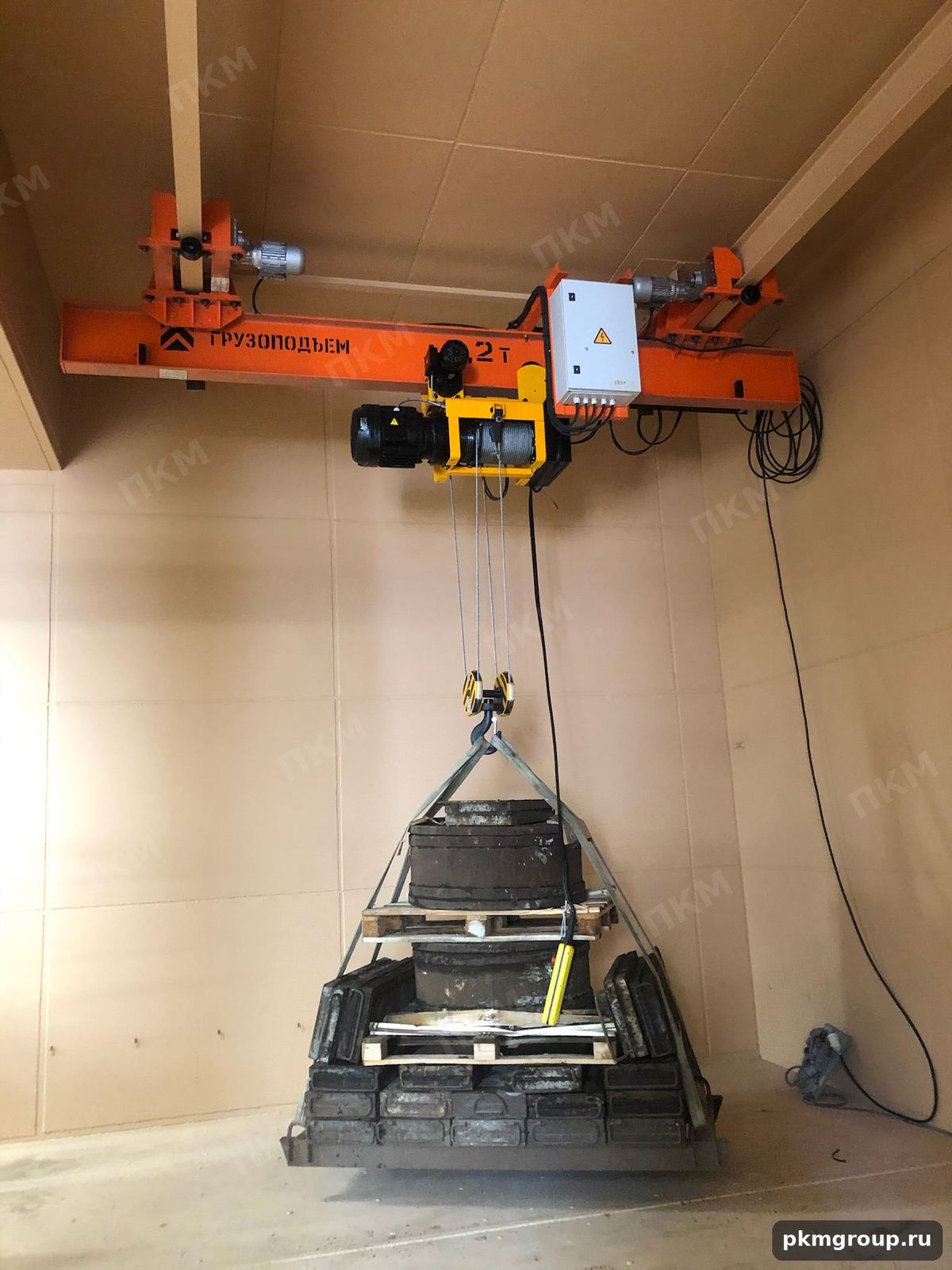

Про испытания вспомнили в день сдачи

Про испытания вспомнили в день сдачи

Груза нужного веса на площадке не оказалось.

Как делаем мы

Статические и динамические испытания требуют реального груза. Кто его привозит и откуда — вопрос, который решается на этапе договора, а не в день, когда бригада и инспектор уже на объекте.

Стыки работ

Кто отвечает там, где зона одного закончилась

Стык — место, где работа одного исполнителя закончилась, а другого ещё не началась. Каждый вопрос сам по себе мелкий, и именно поэтому его в договорах часто нет. Переключите — увидите одно и то же место в двух схемах работы.

Закладные детали под подкрановые балки

Один договор

Требования выдаём строителям сами и принимаем работу до монтажа.

Пять подрядчиков

Строители ждут задание от крановщиков, крановщики — от проектировщика. Задание появляется, когда бетон уже залит.

Питание: до какой точки тянет заказчик

Один договор

Точка и вводной аппарат зафиксированы в договоре, шкаф — наш.

Пять подрядчиков

Электрики довели до щита, дальше «не наша зона». Кран стоит без питания.

Нивелировка пути перед монтажом

Один договор

Делаем сами и отвечаем за отклонения: это наш вход в монтаж.

Пять подрядчиков

Путейщики сдали «по проекту», монтажники меряют по факту — и находят расхождение уже с краном на стропах.

Грузы для испытаний

Один договор

Считаем заранее: что есть у заказчика, что везём своё.

Пять подрядчиков

Вспоминают в день испытаний. Бригада и инспектор ждут груз.

Ошибка в расчёте

Один договор

Переделывает тот, кто считал, за свой счёт.

Пять подрядчиков

Проектировщик кивает на замеры, монтажники — на проект, площадка стоит.

Сдвиг срока поставки

Один договор

Двигаем внутренний график, дату сдачи держим.

Пять подрядчиков

Бригада приехала к пустой площадке: мобилизация оплачена, работ нет.

Документы на ввод

Один договор

Собираем сами, заказчик подписывает готовый комплект.

Пять подрядчиков

Заказчик сшивает бумаги из пяти источников и выясняет, чего не хватает, уже на проверке.

Зоны ответственности

Кто что делает по договору

Границу проговариваем до подписания: именно в этих местах обычно и возникают споры между подрядчиками. Выберите этап — покажем обе стороны.

Заказчик
  • Доступ на территорию и пропуска
  • Питание до согласованной точки
  • Готовность полов и колонн
ПКМ
  • Требования к закладным и нагрузкам
  • Проверка готовности перед монтажом
  • Проект производства работ
Деньги

Как считается цена и что в неё входит

Смета делится по разделам — так видно, что можно отложить на следующий бюджетный год, а что вынимать нельзя: например, испытания или закладные под путь.

ОборудованиеКран, таль, приводы, приборы безопасности
Металл и путьБалки, рельс, крепёж, материалы токоподвода
Проектные работыРасчёты, схемы, проект производства работ
МонтажМобилизация бригады, техника, работы на объекте
ПусконаладкаНастройка приводов и защит, испытания грузом
ДокументыОсвидетельствование, постановка на учёт
Первый год ТОПлановые осмотры и освидетельствования

Что двигает итог

Грузоподъёмность и пролёт

Задают массу металла и класс оборудования. Разница между 5 и 20 тоннами — это не «немного дороже», а другой кран и другой путь под ним.

Группа режима работы

Ресурс механизмов и цена привода. Кран на две смены с постоянными пусками стоит иначе, чем кран ремонтного пролёта, который включают раз в неделю.

Высота цеха

Определяет, нужна ли техника для подъёма и сколько дней она стоит на площадке. Автовышка и автокран считаются посуточно, а не «за работу».

Готовность площадки

Есть ли подкрановые балки и закладные — или их надо делать. Самая частая причина, по которой смета вырастает после обследования.

Режим работы объекта

Монтаж по выходным и в ночную смену дороже обычного графика. Но иногда он дешевле, чем остановка цеха в будни.

Удалённость объекта

Логистика оборудования, проживание бригады и время в пути. На нескольких кранах одной площадки мобилизация считается один раз.

Цены «от» по этому разделу на сайте нет намеренно: разброс между «поставить кран-балку в готовый пролёт» и «оснастить пролёт с нуля вместе с путями» — не проценты, а порядок величины. Суммы в смете указываются с учётом НДС 22 %, после обследования и проекта цена фиксируется в договоре.

Проверка

Что проверить в договоре подрядчика под ключ

Список работает и против нас: пройдите по нему с любым подрядчиком, включая ПКМ. Отмечайте пункты — ответы никуда не отправляются. Закрыто: 0 из 10

На выходе

Что остаётся у заказчика после сдачи

Комплект собираем мы — заказчик подписывает готовое, а не сшивает бумаги из пяти источников перед проверкой.

Проектная и рабочая документация

На крановую систему и подкрановый путь

Паспорт крана

С отметками о монтаже и проведённых испытаниях

Исполнительная документация

Акты скрытых работ, схемы, протоколы

Протоколы испытаний

Статические и динамические, с фактическими значениями

Акт полного освидетельствования

Документ, по которому кран допускается в работу

Геодезическая съёмка пути

Исполнительная, по фактическим отметкам

Сертификаты на оборудование

Декларации по ТР ТС 010/2011

Инструкции и карта смазки

То, что нужно службе механика в ежедневной работе

Гарантия одним документом

На весь объект, а не по частям от разных исполнителей

Договор на обслуживание

График осмотров и освидетельствований на год вперёд

С кем вы будете разговаривать, если что-то пойдёт не так

С нами. Проект идёт по одному договору: обследование, работы, испытания, документы. Проектирование и экспертизу промышленной безопасности делают партнёры с лицензиями — но перед вами за сроки и результат отвечает ПКМ, а не они.

Разница видна в спорной ситуации. Когда подрядчиков несколько, выясняется, чей это участок: путь кривой или кран собран неточно, электрика или токоподвод. Здесь выяснять нечего.

Вопросы и ответы

Частые вопросы

Можно ли заказать только часть работ?

Да, но комплексный договор выгоднее: при разделении на этапы между подрядчиками возникают зоны, за которые не отвечает никто — обычно это стыки проекта, поставки и монтажа.

Кто отвечает, если часть работ выполняет субподрядчик?

Ответственность несёт ПКМ как генеральный подрядчик по договору. Субподрядчики привлекаются только под нашим техническим надзором и в рамках нашей гарантии.

Нужно ли останавливать производство?

При оснащении нового цеха — нет. При замене оборудования в работающем цехе график согласуется с производственным циклом, работы ведутся по участкам.

Входит ли постановка крана на учёт в Ростехнадзоре?

Да, подготовка и подача документов входят в договор. Кран передаётся заказчику готовым к эксплуатации.

Что должно быть готово со стороны заказчика?

Площадка с подъездом для техники, питание до согласованной точки, режим допуска людей и машин на территорию и представитель, который может принимать решения на месте. Остальное — наша зона. Перечень фиксируется в договоре до начала работ, чтобы бригада не приехала к закрытым воротам.

Можно ли зафиксировать цену на весь проект сразу?

До обследования — только вилка: без фактических отметок и нагрузок любая точная цифра будет выдумкой. После обследования и проекта цена фиксируется в договоре с разбивкой по разделам. Дальше она меняется, только если заказчик меняет задачу — например, добавляет второй кран в пролёт.

Можно ли перевезти и использовать имеющийся кран на новой площадке?

Часто да, и это дешевле покупки. Но начинать нужно с дефектации до демонтажа: на кране, который отработал несколько десятилетий, часть узлов проще заменить при сборке, чем везти и ставить как есть. По результатам считаем два варианта — перевозка с восстановлением и новый кран — и показываем разницу.
